Nieuwbouw Sint-Maartenscollege

Laatste update: 3 juli 2025

Het schoolgebouw van het Sint-Maartenscollege dateert grotendeels uit 1966. Na bijna 60 jaar is het tijd voor een nieuw, duurzaam schoolgebouw dat voldoet aan de eisen van deze tijd. Daarom zijn we begonnen met de ontwikkeling van een modern gebouw. Het Sint-Maartenscollege werkt hierbij samen met Scholengroep Spinoza en de gemeente Leidschendam-Voorburg.


Stappen tot nu toe

2021: Na goedkeuring van de gemeente heeft de school een Programma van Eisen opgesteld.

2022-2023: Samen met stedenbouwkundigen is een massastudie uitgevoerd om te onderzoeken hoe het nieuwe gebouw optimaal kan worden ingepast op de huidige locatie aan de Aart van der Leeuwkade 14. De gemeenteraad heeft in 2023 de kaders voor het nieuwe gebouw vastgesteld.

2024-2025: We zijn gestart met het samenstellen van een ontwerpteam. Onder leiding van projectmanagement RYSE is DAT Architecten uit Tilburg in 2025 begonnen met het gebouwontwerp, ondersteund door verschillende adviseurs en een bouwteamaannemer.

Het ontwerpteam werkt niet alleen aan het ontwerp, maar ook aan oplossingen voor uitdagingen zoals netcongestie.


Het ontwerp

Gebouwspecificaties:
Oppervlakte: ruim 10.000 m²
- Capaciteit: 1.370 leerlingen
- Faciliteiten: twee inpandige gymzalen
- Zonering: elke vakafdeling krijgt een eigen zone voor een optimale leeromgeving

Het ontwerp wordt uitgewerkt door de architect en technisch adviseurs, in nauw overleg met de schoolleiding. Een klankbordgroep met vertegenwoordigers van personeel, leerlingen en ouders ondersteunt dit proces.


Impressie van de binnenkant  (let op: dit is een sfeerimpressie, het definitieve ontwerp kan afwijken)


Architectuur en omgeving

Het nieuwe gebouw komt te staan in een groene parkzone. Het plein en de fietsenstalling krijgen een groene invulling, en de gevels worden uitgevoerd in baksteen die aansluit bij de omliggende bebouwing.

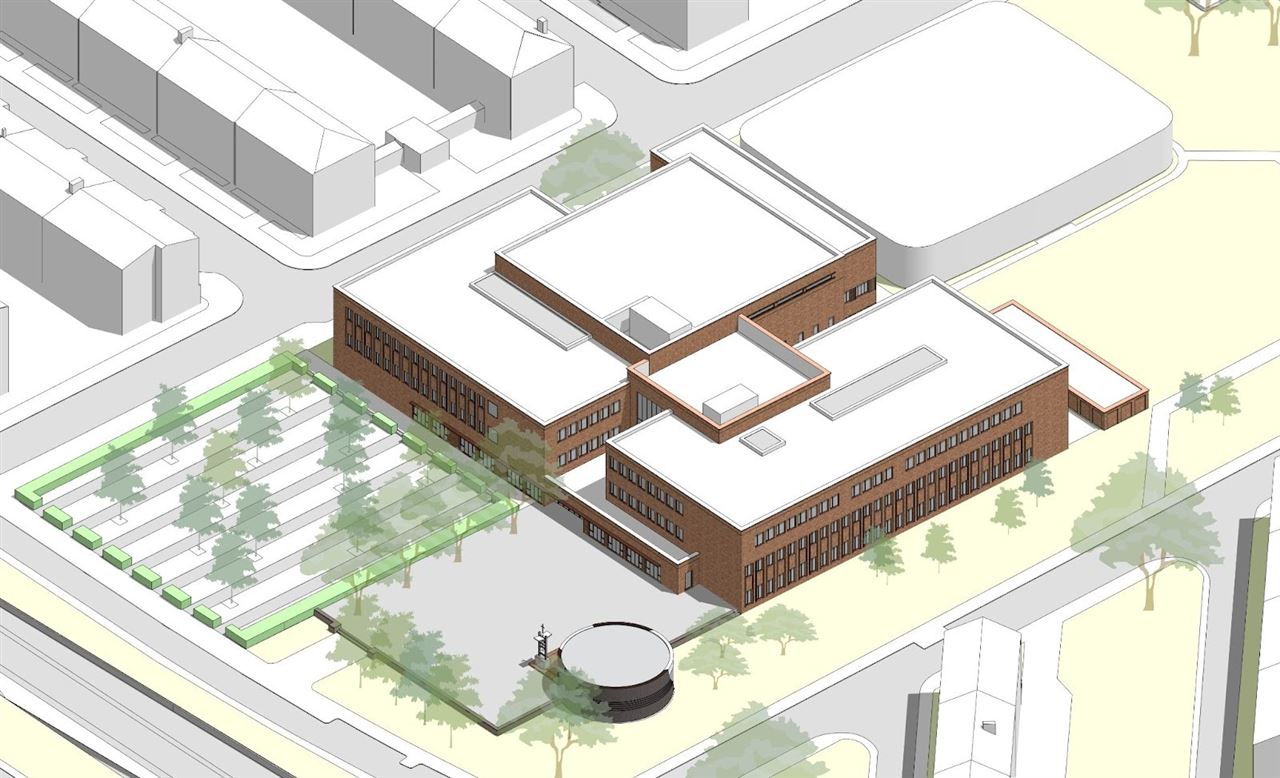

Impressie vanuit de lucht (let op: dit is een sfeerimpressie, het definitieve ontwerp kan afwijken)


Fasering van de bouw

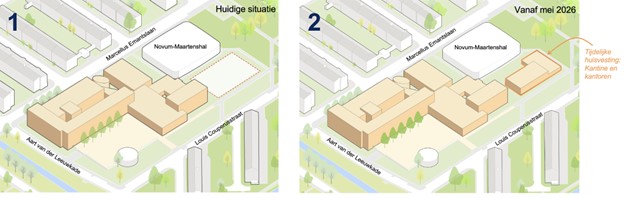

Omdat het nieuwe gebouw op de huidige locatie wordt gerealiseerd, vindt de bouw in twee fases plaats:

Fase 1: Sloop van aula, kantine, kantoren en gestapelde gymzaal, gevolgd door de bouw van de eerste nieuwbouwvleugel.

Fase 2: Sloop van de hoogbouw aan de Marcellus Emantslaan en realisatie van de tweede nieuwbouwvleugel.

Finale fase: Verbinding van beide gebouwdelen.


Planning


Periode Activiteit
Eind 2025 Aanvraag bouwvergunning
Eerste helft 2026 Afronden ontwerp

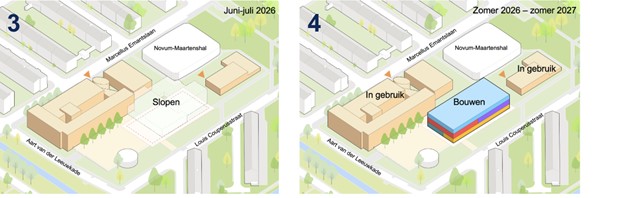

Zomer 2026 Start sloopwerkzaamheden fase 1
Zomer 2027 Start fase 2

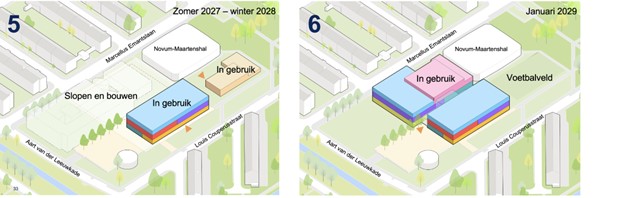

Zomer 2028 Oplevering nieuwbouw



Planning per schooljaar

2026-2027: Lessen in het bestaande gebouw. Kantine en kantoren tijdelijk elders gehuisvest.
2027-2028: Lessen in nieuwbouwdeel fase 1 en tijdelijke huisvesting op loopafstand.
2028-2029: Start in het volledig vernieuwde gebouw.

Deze planning is onder voorbehoud. Wijzigingen worden tijdig gecommuniceerd.


Tijdelijke huisvesting

Door de gefaseerde uitvoering, maken we gebruik van tijdelijke huisvesting op loopafstand.

Fase 1: Tijdelijke pauzeruimte op het trapveldje langs de Louis Couperusstraat.
Fase 2: Combinatie van onderwijs in de eerste nieuwbouwvleugel en tijdelijke huisvesting op loopafstand.

De gemeente werkt de plannen hiervoor uit, in overleg met de school.


Informatie

Heeft u vragen? Neem contact op via nieuwbouw@st-maartenscollege.nl
Tijdens het ontwerpproces en de bouw organiseren we bijeenkomsten voor omwonenden. U kunt op de website van de gemeente meer naslagwerk vinden over de tijdlijn en verslagen van informatieavonden.


Partners

Projectmanagement: RYSE
Architect: DAT Architecten
Installatieadviseur: Vintis Installatieadviseurs
Constructeur: IMd BV
Kostendeskundige: Benker Bouweconomie
Bouwteamaannemer: Pellikaan Bouwbedrijf BV
